Tras la audiencia pública

En el conflicto entre EPRE y Vicuña por la línea eléctrica, a través de una resolución, el ENRE falló a favor de la minera

La entidad nacional, con un dictamen jurídico, rechazó todos los planteos que realizaron las distintas empresas mineras, los municipios y La Rioja. Así, resolvió, “ratificar” el otorgamiento de la capacidad de transporte remanente de la línea eléctrica, que había sido cuestionado por la provincia.
La provincia, a través del EPRE, había cuestionado que se le dé a la empresa minera el uso casi exclusivo de la línea minera.
La provincia, a través del EPRE, había cuestionado que se le dé a la empresa minera el uso casi exclusivo de la línea minera.

Luego de que el 3 de junio pasado, existiera una audiencia pública en la que distintos organismos, incluidos el Ente Provincial Regulador de la Electricidad (EPRE), empresas mineras con asiento en la provincia, los municipios de Jáchal e Iglesia y La Rioja, se opusieran a que el Ente Nacional Regulador de la Electricidad le otorgara el uso casi exclusivo a Vicuña de una línea eléctrica local, la entidad nacional emitió un resultado a favor del proyecto minero. 0264Noticias pudo acceder en exclusiva a la resolución, la que se espera, será publicada mañana en el Boletín Oficial de la Nación. En dicho documento, un dictamen jurídico, se deja confirmado que Vicuña tiene autorización al “Acceso a la Capacidad de Transporte Existente para la demanda de 260 MW utilizada para abastecer el complejo minero denominado Josemaría (fase 1), a conectarse en la futura ET Chaparro en barras de 220 kV”. Además, se “rechazan las oposiciones planteadas” y se emite el certificado “de Conveniencia y Necesidad Pública (CCyNP) para la Ampliación del Sistema de Transporte de Energía Eléctrica presentada por la COMPAÑÍA DE TRANSPORTE DE ENERGÍA ELÉCTRICA EN ALTA TENSIÓN TRANSENER S.A. (TRANSENER S.A.), a requerimiento de la empresa VICUÑA ARGENTINA S.A.”.

También podés leer: "Fracasó el acuerdo por la línea eléctrica y ahora el EPRE amaga con frenar las futuras obras de Vicuña"

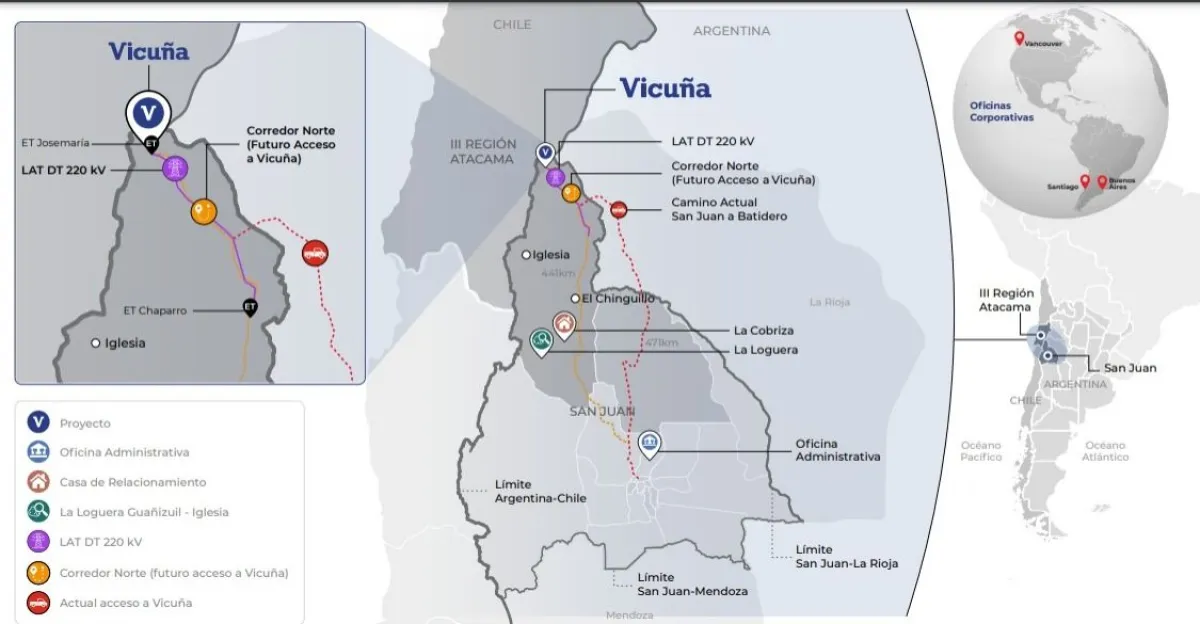

La resolución oficial fue firmada este lunes por la tarde por el Jefe de Área de la Unidad de Servicios Jurídicos de ENRE, por lo que se espera que sea comunicada en las próximas horas, aunque, todas las entidades que participaron de la audiencia pública ya cuentan con la información. Con dicha resolución, Vicuña ha logrado despejar el camino para avanzar con un paso central para el proyecto minero, que es construir una línea eléctrica que parta desde la Estación Transformadora de Rodeo, pase por un punto de conexión en la localidad de Chaparro, en Iglesia, y luego de energía a la mina de cobre. Incluso en la resolución se establece que OK incluye “provisión y montaje en la ET Nueva San Juan del campo 05 de 500 kV para la vinculación de la línea a la ET Rodeo (línea existente operada actualmente en 132 kV); b) construcción de la playa de 500 kV de la ET Rodeo en configuración interruptor y medio, con un banco de transformación con fase de reserva de 500/132/33 kV de 600 MVA y vinculación de la playa de 132 kV; c) desconexión de la línea Nueva San Juan – Rodeo de los campos de 132 kV en ambos extremos y su vinculación a sendos campos de 500 kV; d) construcción de la nueva LEAT de 500 kV entre las ET Rodeo – ET Chaparro de aproximadamente 167 km de longitud; y, e) construcción de la Nueva ET Chaparro en tecnología GIS (Gas Insulated Switchgear), con configuración interruptor y medio en 500 kV, doble barra con barra de transferencia en 220 kV, banco de transformación con fase de reserva de 500/220 kV – 450 MVA y dos salidas de línea en 220 kV a la ET Josemaría”. Dichas obras estarán a cargo de la empresa minera la que deberá hacer un aporte millonario para concretarlas.

Además, la resolución del ENRE indica que se ratifica “el otorgamiento de la prioridad de uso frente a terceros del NOVENTA POR CIENTO (90%) de la capacidad de transporte remanente que, según los cálculos de la COMPAÑÍA ADMINISTRADORA DEL MERCADO MAYORISTA ELÉCTRICO S.A. (CAMMESA), alcanza al SETENTA Y UNO POR CIENTO (71%) de la capacidad total de la línea Nueva San Juan – Rodeo, operando en 500 k”. Eso no es lo único, ya que también otorga “la prioridad de uso de la capacidad disponible frente a terceros solicitada sobre la nueva LEAT en 500 kV de aproximadamente CIENTO SESENTA Y SIETE KILÓMETROS (167 km) de longitud entre las EETT de Rodeo y Chaparro, a efectos de abastecer la demanda del proyecto por hasta el NOVENTA POR CIENTO (90%) de la capacidad de transporte de la mencionada ampliación”.

Además, te puede interesar: "En la audiencia, el EPRE planteó condiciones para un suministro eléctrico coordinado bajo acuerdos de mitigación"

Dichos puntos, sobre todo el primero, el uso casi exclusivo frente a terceros de la capacidad de transporte de la línea San Juan Rodeo, fue el punto central de la queja que encabezo el EPRE, entidad provincial que entiende que debe haber una “compensación” para San Juan, ya que dicha línea eléctrica, construida en 500 KV, pero operada por el momento en 132 KV, fue financiada, en un 50%, con fondos locales. Por otro lado, las empresas minera que formularon su oposición también se quejaron porque entendieron que si el OK a Vicuña era otorgado, en el futuro, deberán solicitarle a la empresa acceder a la energía que el proyecto de cobre no utilice, cuando de dicha aprobación debería participar el EPRE.

Un punto no menor de la resolución nacional es que se ratifica “que la prioridad de uso de la capacidad de transporte frente a terceros otorgada en los artículos 9°, 10 y 11 de la resolución ENRE N° 79/2026 tendrá una duración de VEINTICINCO (25) años -vida útil del proyecto de demanda asociado-, a partir de la habilitación comercial de cada una de las obras mencionadas”.
